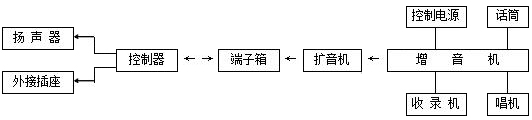

a 如需現場組裝的喇叭,線間變壓器、喇叭箱應按設計圖要求預制組裝好。
b 明裝聲柱:根據設計要求的高度和角度位置預先設置脹管螺栓或預埋吊掛件。
c 具有不同功率和阻抗比的成套喇叭,事先按設計要求將所需接用的線間變壓器的端頭焊出引線,剝?nèi)?0~15毫米絕緣外皮待用。
d 明裝壁掛式分線箱、端子箱或聲柱箱時,先將引線與盒內導線用端子作過渡壓接,然后將端子放回接線盒。找準標高進行鉆孔,埋入脹管螺栓進行固定。要求箱底與墻面平齊。
e 設置在吊頂內嵌入式喇叭,將引線用端子與盒內導線在接好,用手托著喇叭使其與頂棚貼緊,用螺絲將喇叭固定在吊頂支架板上。當采用彈簧固定喇叭時,將喇叭托入吊頂內再拉伸彈簧,將喇叭罩勾住并使其緊貼在頂棚上,并找正位置。
f 緊急廣播系統,按設計說明(產品說明書)正確連接三根廣播線。
g 會場、多功能廳、大型組合聲柱箱安裝時,應按圖掛裝并有一定的傾斜角度。
h 外接插座面板安裝前盒子應收口平齊,內部清理干凈,導線接頭壓接牢固。面板安裝平整。
i 音量控制器安裝時應將盒內清理干凈,再將控制器安裝平整、牢固。
2 - 廣播用擴音機及機房設備安裝:
a 當大型機柜采用槽鋼基礎時,應先檢查槽鋼基礎是否平直,其尺寸是否滿足機柜尺寸。當機柜直接穩裝在地面時,應先根據設計圖要求在地面上彈上線。
b 根據機柜內固定孔距,在基礎槽鋼上或地面鉆孔,多臺排列時,應從一端開始安裝,逐臺對準孔位,用鍍鋅螺栓固定。然后拉線找平直、再將各種地腳螺栓及柜體用螺栓擰緊、牢固。
c 設有收擴音機、錄音機、電唱機、激光唱機等組合音響設備系統時,應根據提供設備的廠方技術要求,逐臺將各設備裝入機柜,上好螺栓,固定平整。
d 采用專用導線將各設備進行連接好,各支路導線線頭壓接好,設備及屏蔽線應壓接好保護地線。
e 當擴音機等設備為桌上靜置式時,先將專用桌放置好,再進行設備安裝,連接各支路導線。
f 設備安裝完后,調試前應將電源開關置于斷開位置,各設備采取單獨試運轉后,然后整個系統進行統調,調試完畢后應經過有關人員進行驗收后交付使用,并辦理驗收手續。
